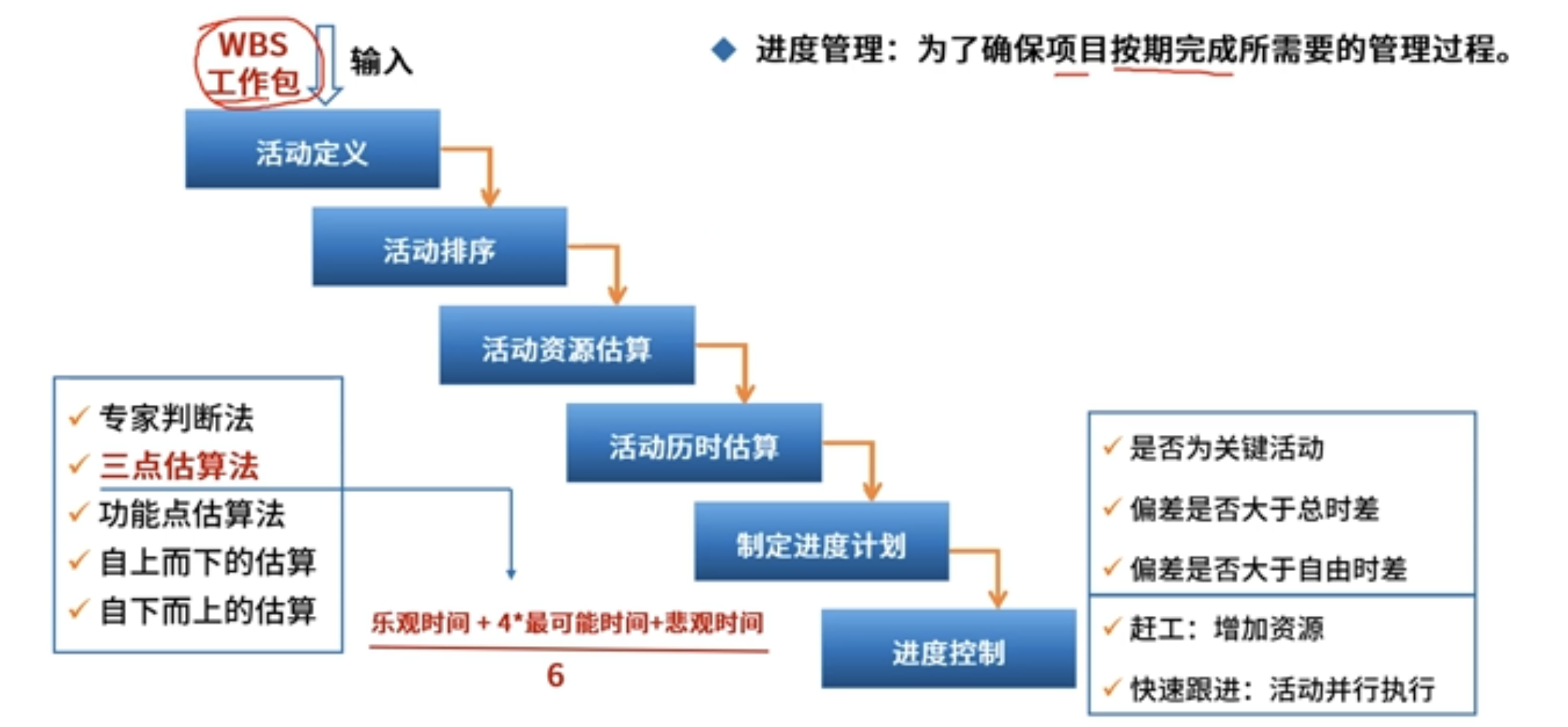

2、项目进度管理

为了确保项目按期完成所需要的管理过程

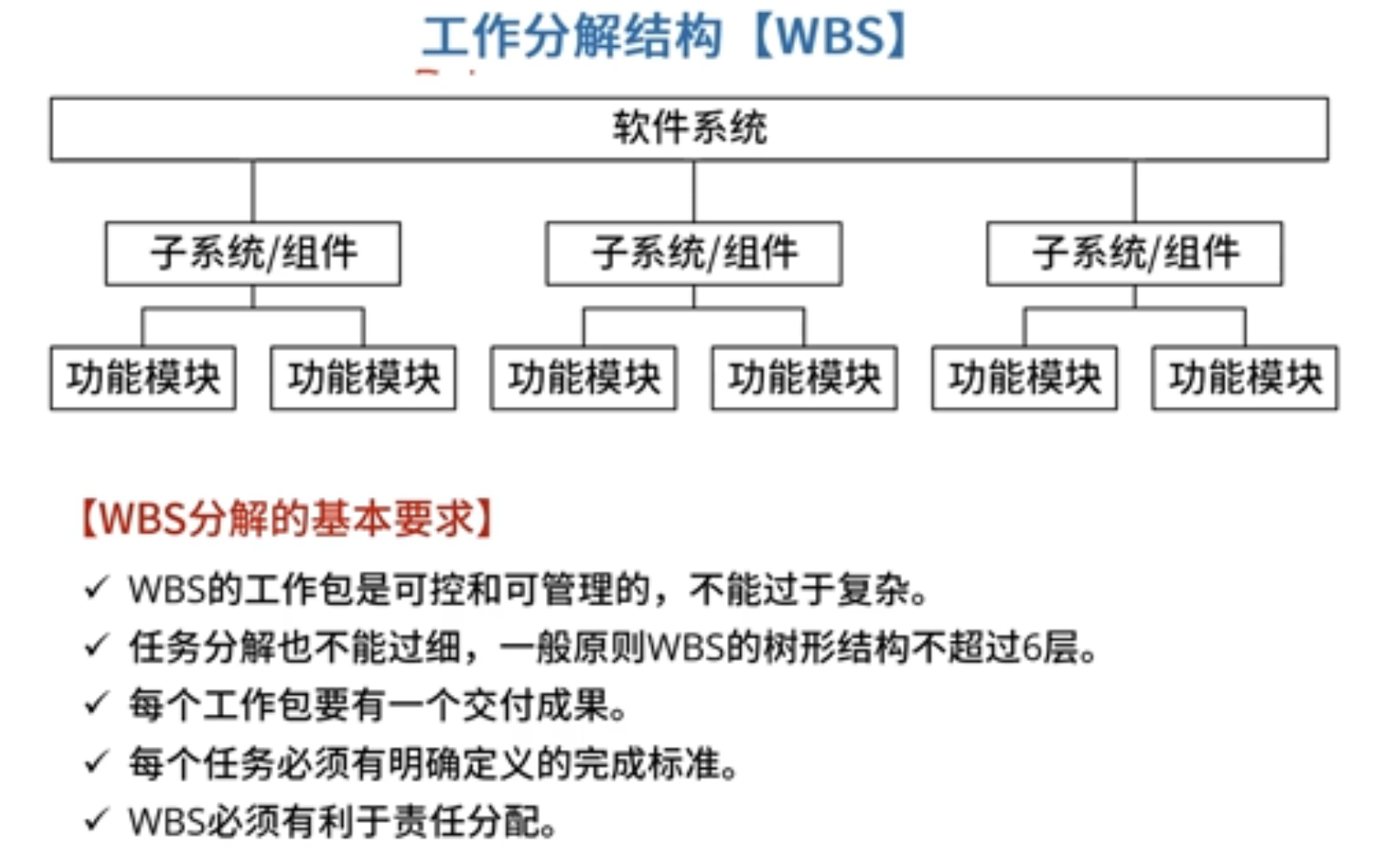

WBS 工作分解结构

功能模块是一个工作包(拆解的比较细的)

三点估算法

(乐观时间 + 4 * 最可能时间 + 悲观时间) / 6

关键路径法

关键路径法是在制定进度计划时使用的一种进度网络分析技术。关键路径法沿着项目进度网络路线进行正向和反向分析,从而计算出所有计划活动理论上的最早开始与完成日期、最迟开始与完成日期,不考虑任何资源限制。

【总时差即松弛时间】:在不延误总工期的前提下,该活动的机动时间。活动的总时差等于该活动最迟完成时间与最早完成时间之差,或该活动最迟开始时间与最早开始时间之差。

对于网络计划中以终点为完成节点的活动,其自由时差与总时差相等。此外,由于活动的自由时差是其总时差的构成部分,所以,当活动的总时差为零时,其自由时差必然为零,可不必进行专门计算。

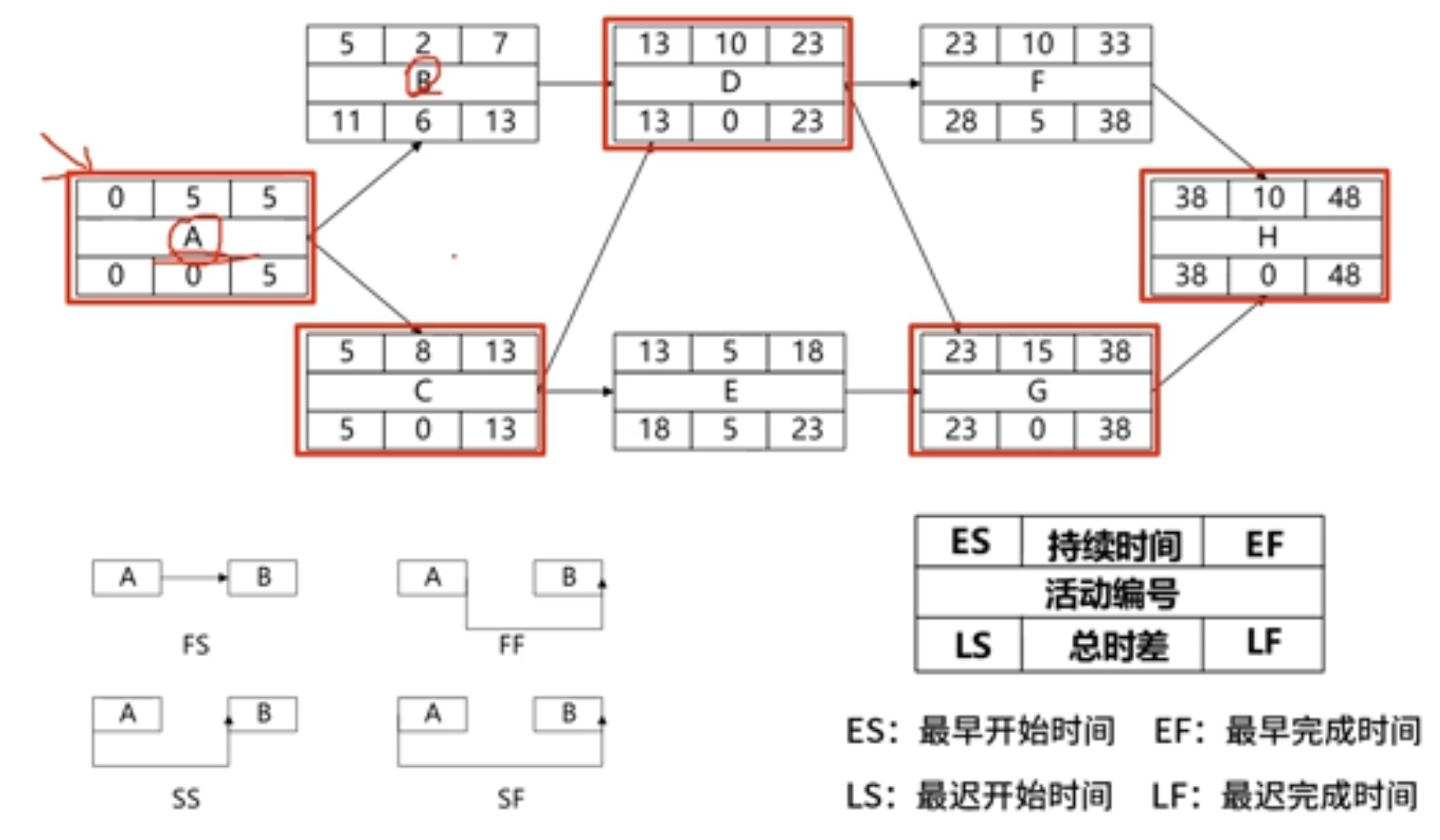

单代号网络图:

关键路径是最长路径

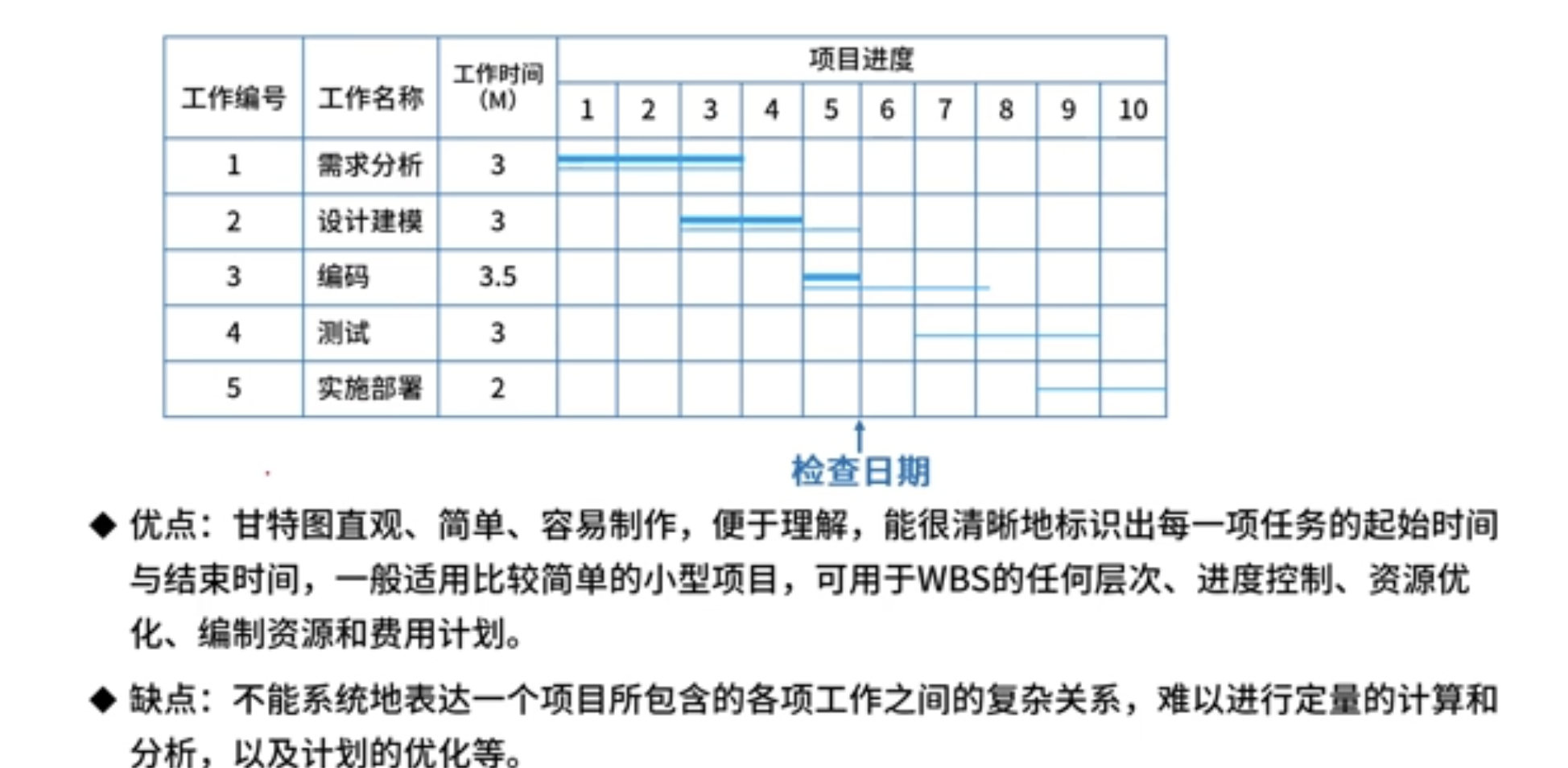

甘特图
